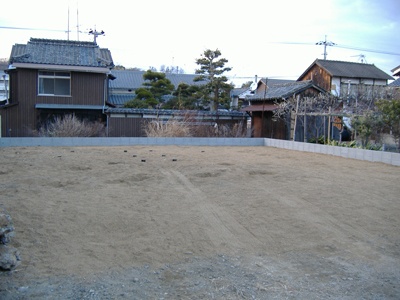

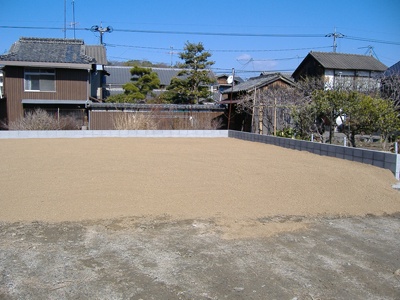

2008年2月27日 真砂入れ・整地

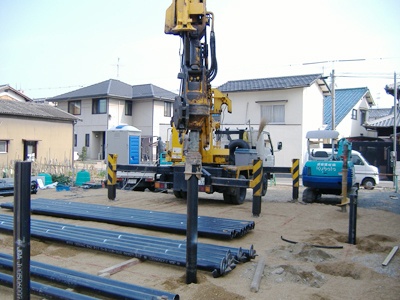

2008年2月29日 鋼管杭打ち込み

2008年3月1日 鋼管杭工事終了

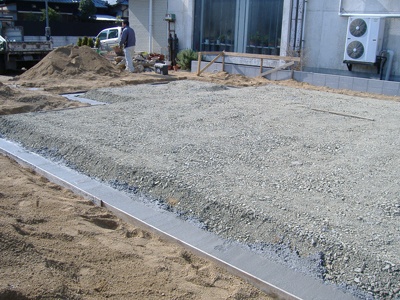

2008年3月4日 捨てコンクリート打設

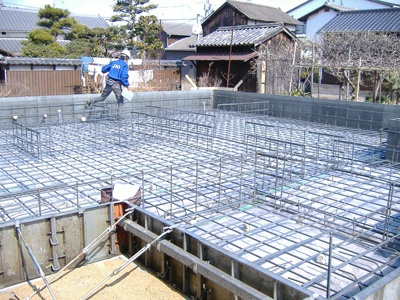

2008年3月7日 JIO配筋検査

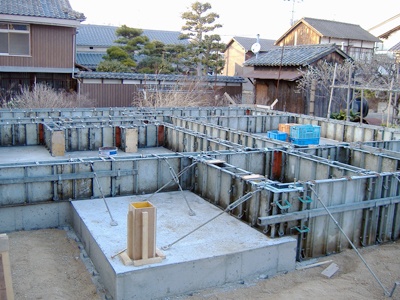

2008年3月8日 立上り部型枠状況

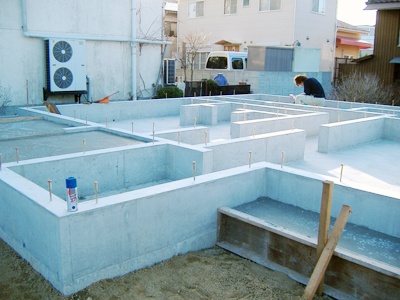

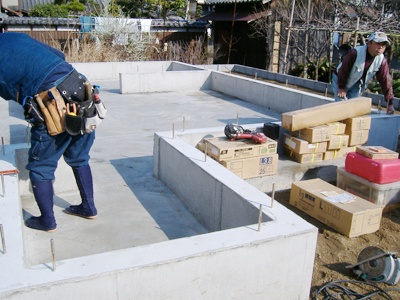

2008年3月20日 基礎完了

2008年3月26日 墨出し

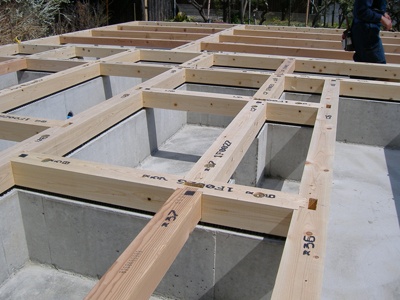

2008年3月26日 土台敷き

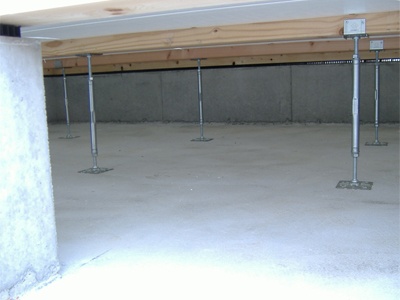

2008年3月26日 鋼製束

2008年3月26日 床断熱

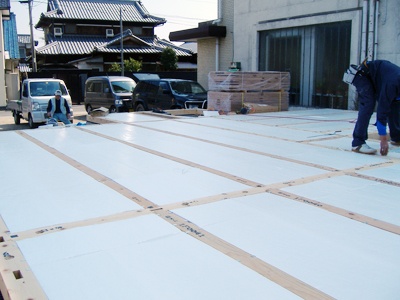

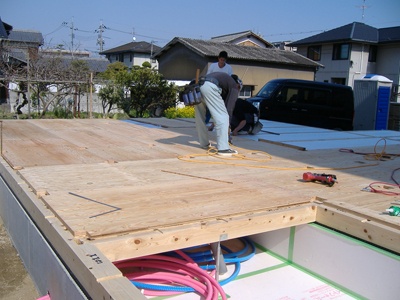

2008年3月26日 床合板張り

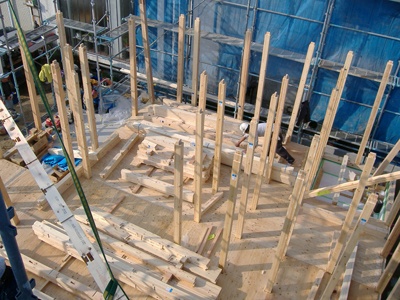

2008年3月29日 1階柱建て

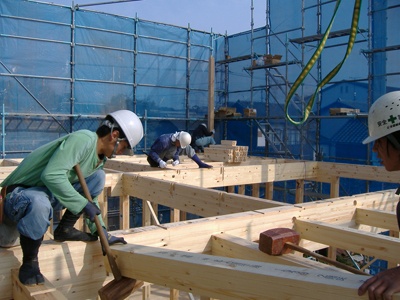

2008年3月29日 2階床梁

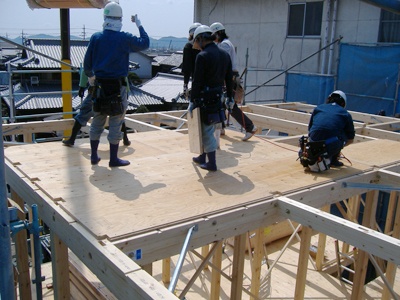

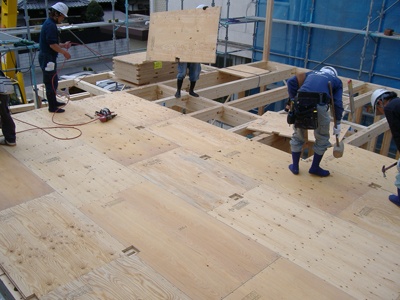

2008年3月29日 2階床合板

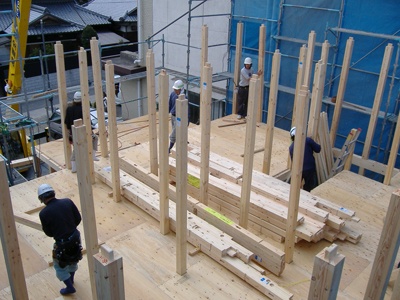

2008年3月29日 2階柱建て

2008年3月29日 2階小屋桁金物締め

2008年3月29日 小屋裏収納合板張り

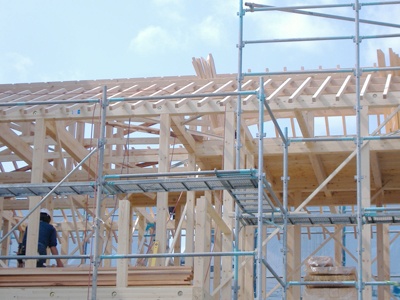

2008年3月29日 屋根垂木

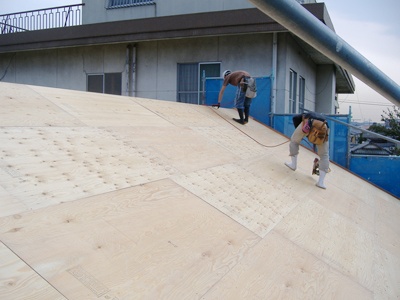

2008年3月29日 屋根野地板

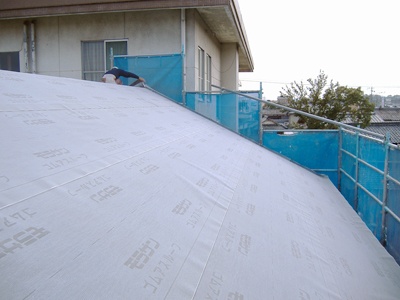

2008年3月29日 屋根ゴムアスファルトルーフィング

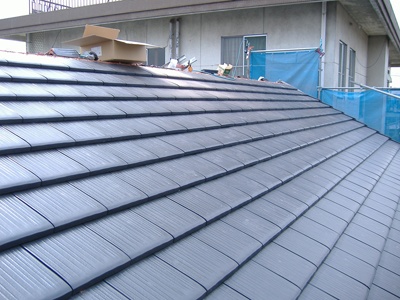

2008年4月2日 平板瓦

2008年4月3日 構造用パネル

2008年4月5日 胴縁取付

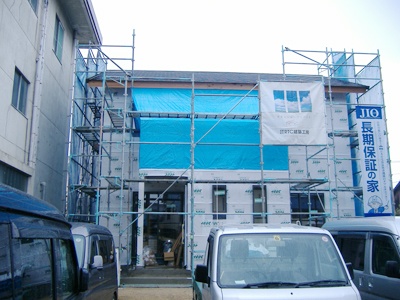

2008年4月5日 JIO構造体検査

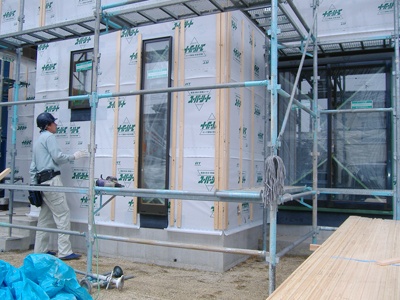

2008年4月7日 透湿防水シート張り

2008年4月9日 サイディング下地胴縁打ち

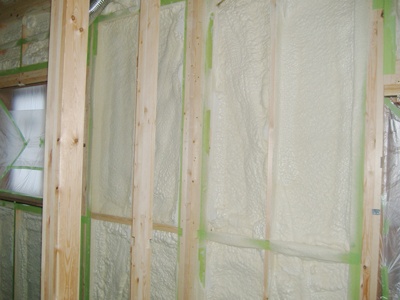

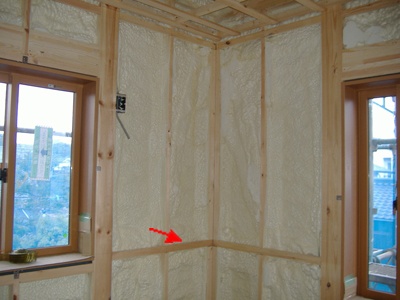

2008年4月9日 壁断熱吹付け

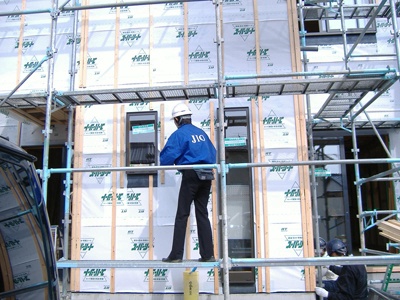

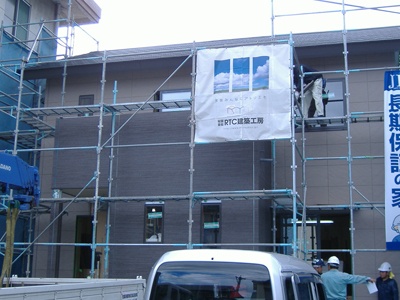

2008年4月12日 JIO外装検査

2008年4月14日 シスバス据付

2008年4月14日 2階遮音マット+フロアー張り

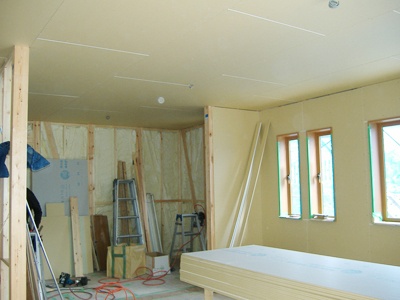

2008年4月18日 天井下地板

2008年4月18日 サイディング張り

2008年4月18日 排便管遮音シート巻き

2008年4月19日 中胴縁

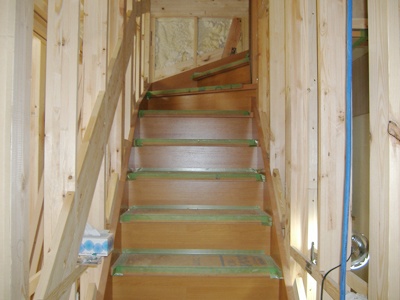

2008年4月24日 階段取付完了

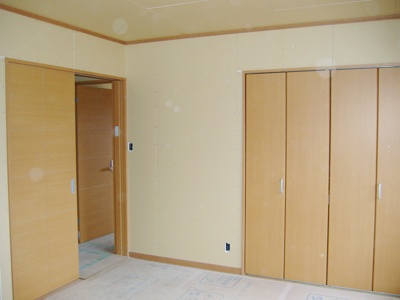

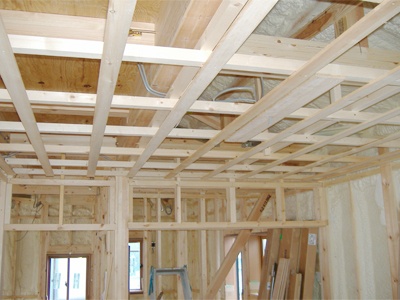

2008年4月28日 1階天井・壁ボード張り状況

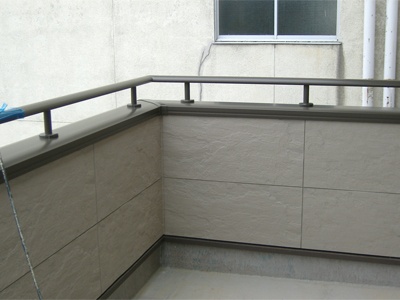

2008年5月1 日 バルコニー笠木取付後

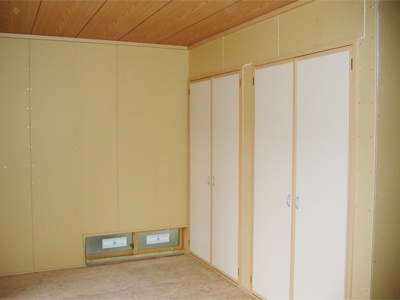

2008年5月23日 クロス張り完了

2008年5月9日 大工工事完了

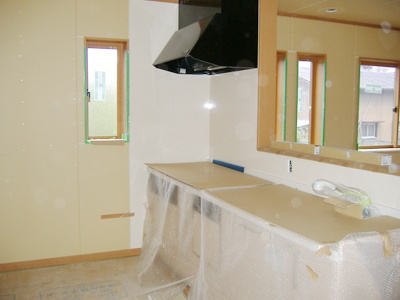

2008年5月13日 システムキッチン据付

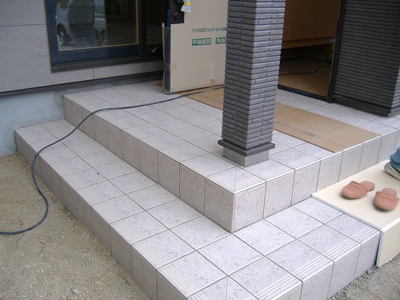

2008年5月17日 玄関タイル張り

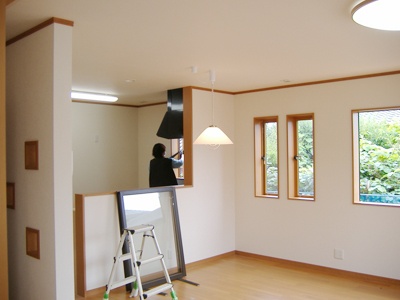

2008年6月3日 美装
