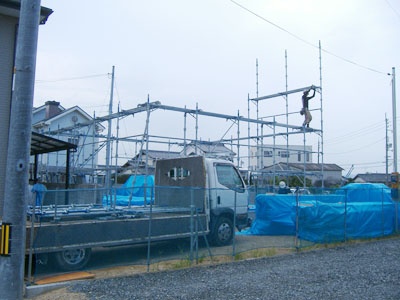

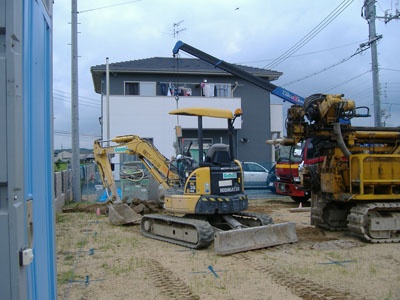

2009年8月3日 地盤改良車輌搬入
2009年8月6日 柱状改良完了

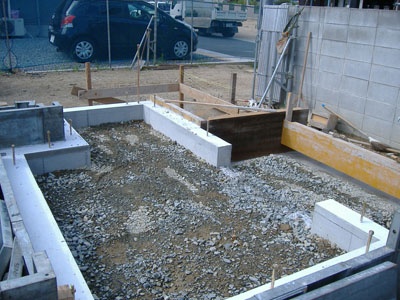

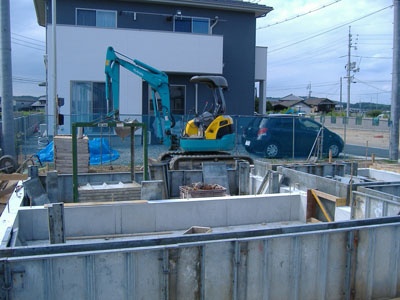

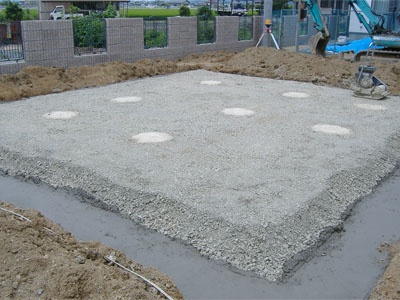

2009年8月12日 捨てコン

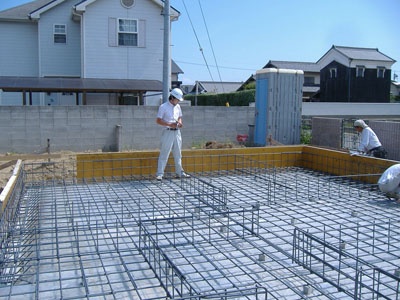

2009年8月21日 配筋検査

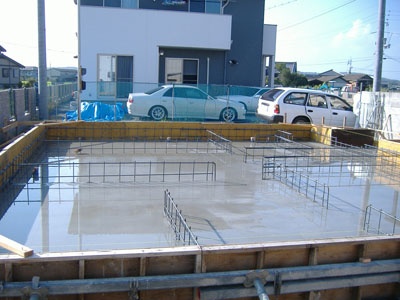

2009年8月22日 耐圧盤コンクリート打設
2009年8月27日 立上り打設後、養生
2009年8月27日 内玄関、ポーチ砕石

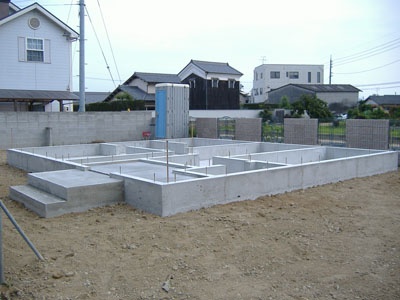

2009年8月28日 基礎工事完了

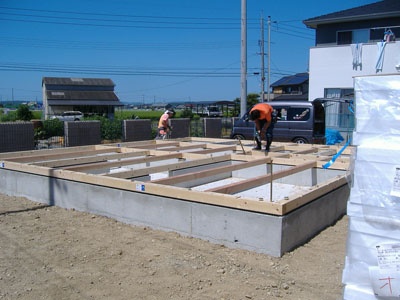

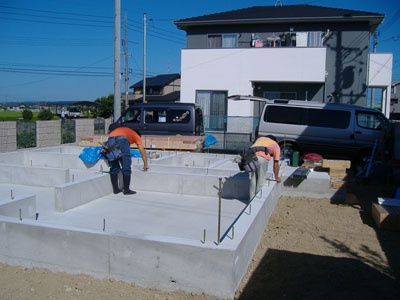

2009年9月1日 土台墨出し
2009年9月1日 土台敷き込み

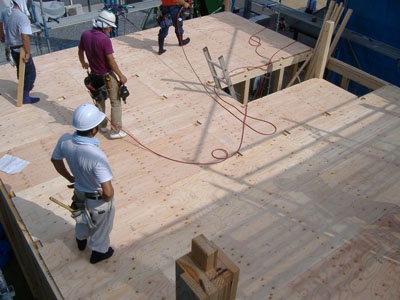

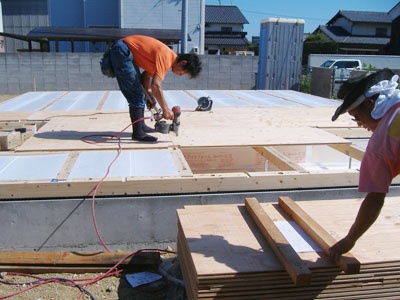

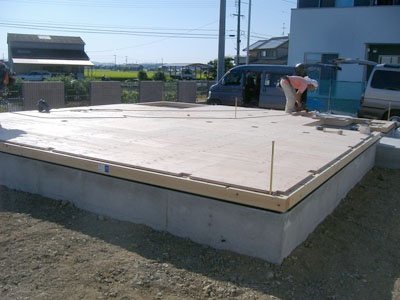

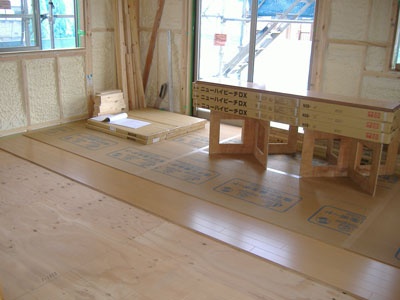

2009年9月1日 床合板T=24mm敷き込み
2009年9月1日 床合板T=24mm敷き込み完了

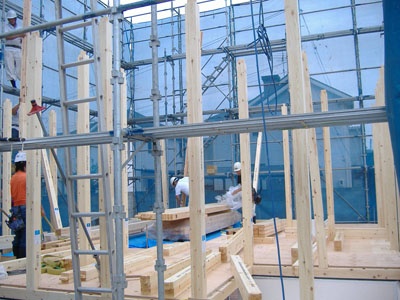

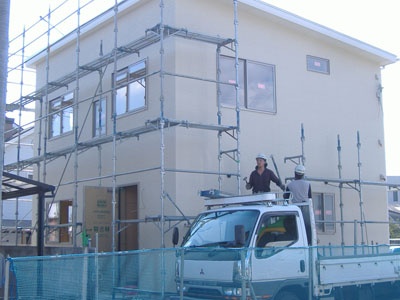

2009年9月4日 先行足場

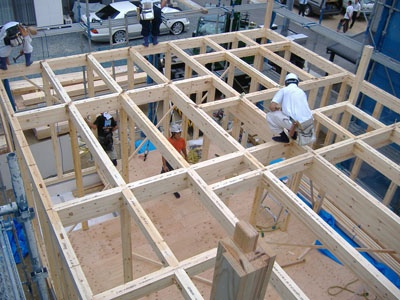

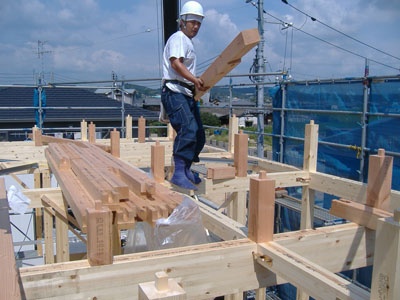

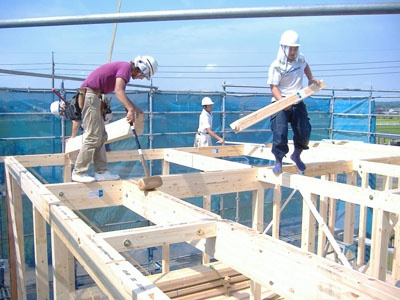

2009年9月5日 1階柱建て

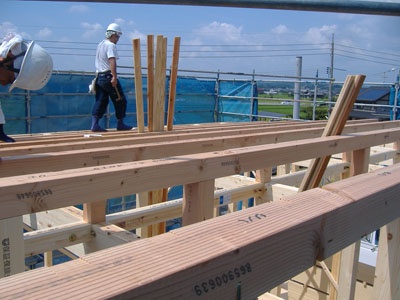

2009年9月5日 2階床桁

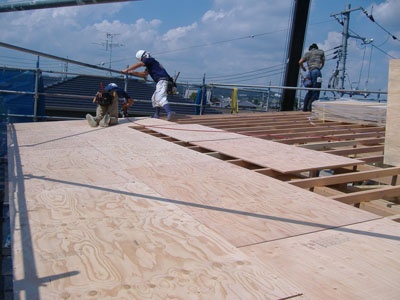

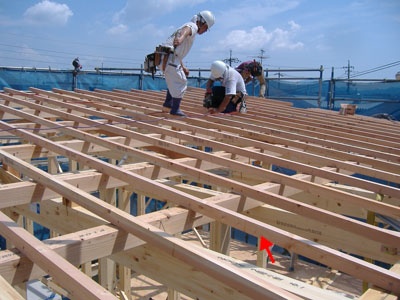

2009年9月5日 2階床合板 厚24㎜

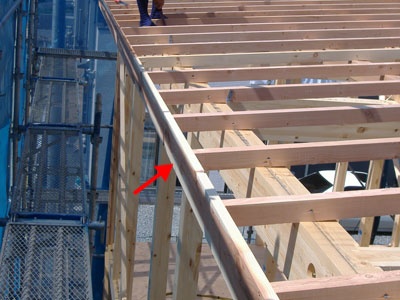

2009年9月5日 小屋梁
2009年9月5日 小屋束
2009年9月5日 母屋
2009年9月5日 屋根垂木
2009年9月5日 荒破風
2009年9月5日 野地コンパネ

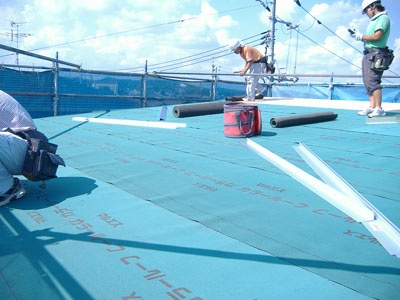

2009年9月5日 ルーフィング貼り

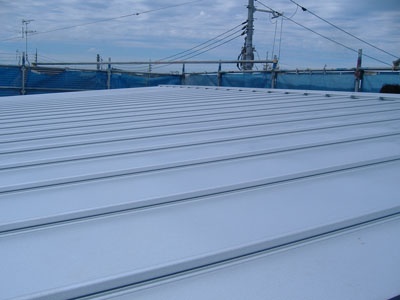

2009年9月8日 ガルバリウム鋼板タテ葺き
2009年9月11日 構造体検査(住宅あんしん保証)

2009年9月18日 屋根断熱用シート貼り
2009年9月18日 カーテンレール下地

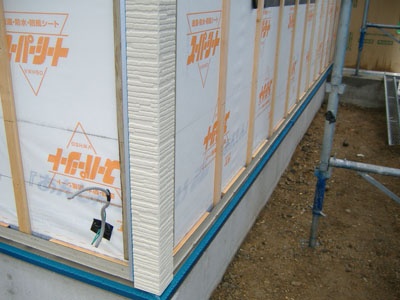

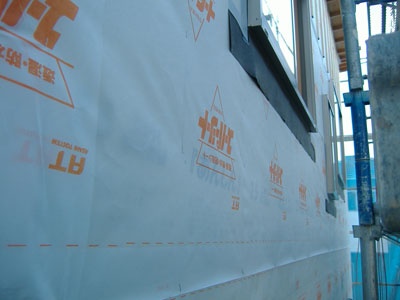

2009年9月18日 透湿防水シート貼り

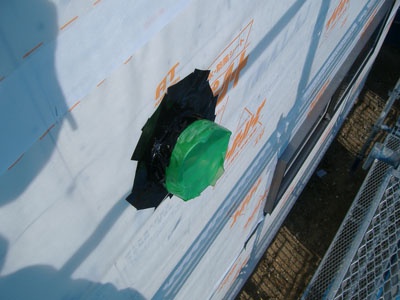

2009年9月18日 シート貫通部防水テープ貼り

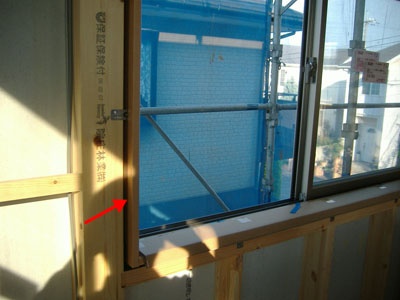

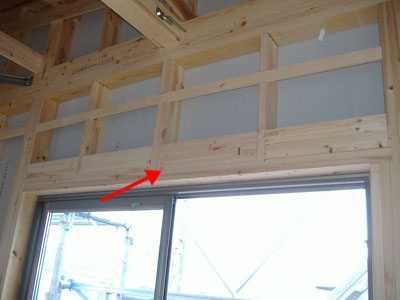

2009年9月18日 窓枠取付

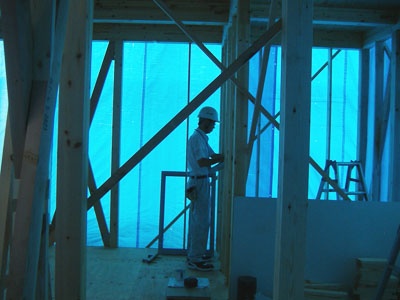

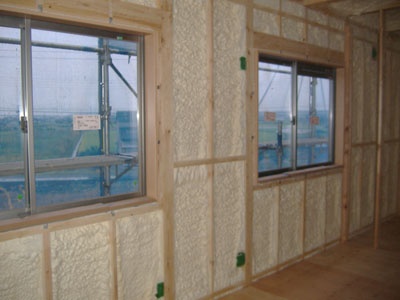

2009年9月22日 壁ウレタン吹付け断熱

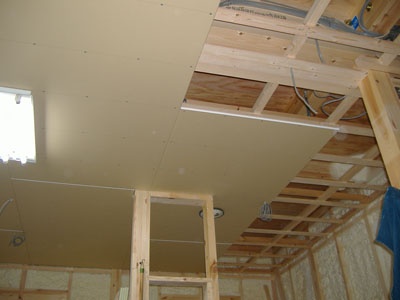

2009年9月25日 天井下地
2009年9月25日 軒天ボード貼り
2009年9月28日 床フロアー貼り
2009年10月1日 胴縁、土台水切り、サイディングコーナー役物
2009年10月2日 2階壁ボード貼り

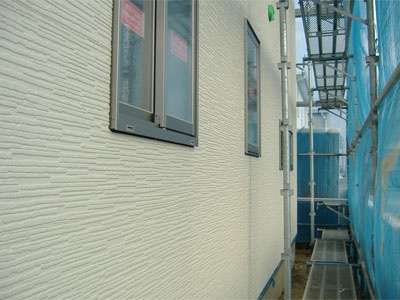

2009年10月3日 外壁サイディング貼り

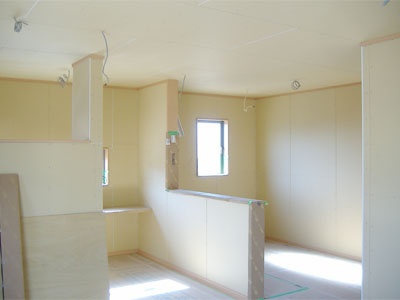

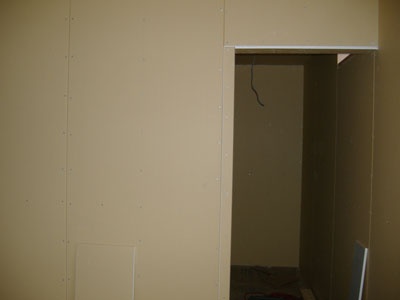

2009年10月3日 1階天井プラスターボード貼り

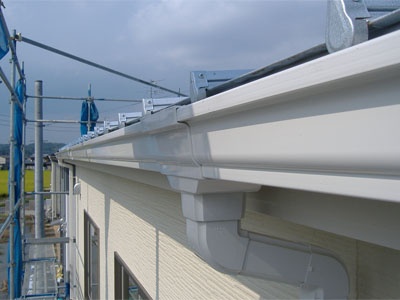

2009年10月12日 軒樋取付

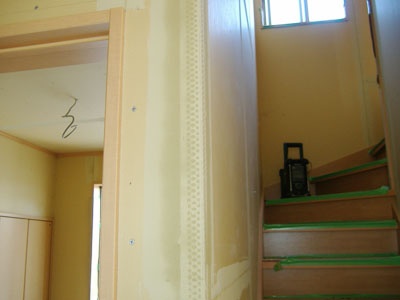

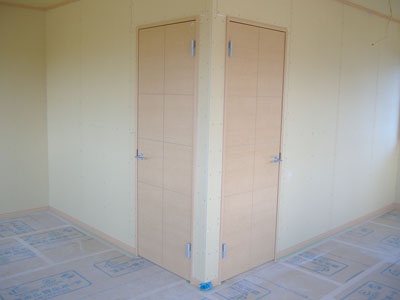

2009年10月15日 木製建具取付
2009年10月16日 足場解体
2009年10月19日 木工事完了

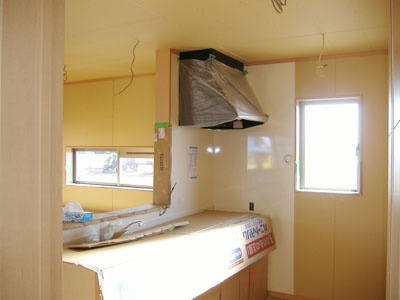

2009年10月20日 キッチン据付
2009年10月23日 コーナービート取付後パテ処理
2009年10月29日 クロス完了

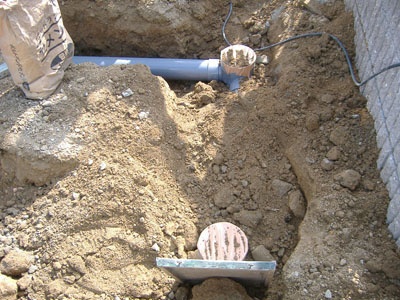

2009年10月29日 屋外排水管

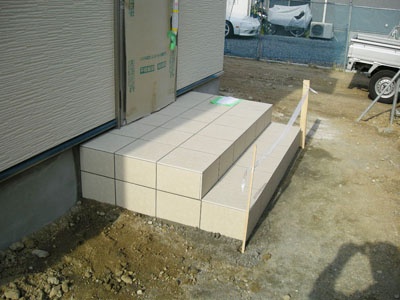

2009年11月4日 玄関タイル張り

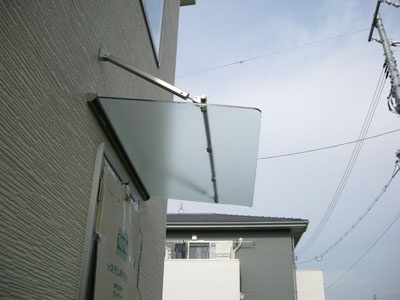

2009年11月4日 玄関後付庇

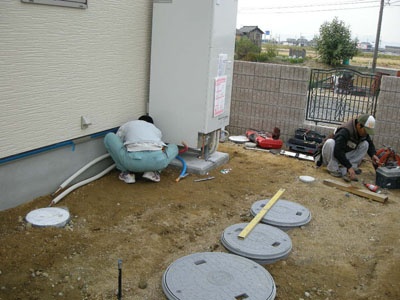

2009年11月5日 エコキュート取付
