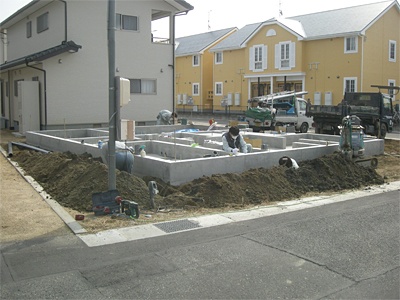

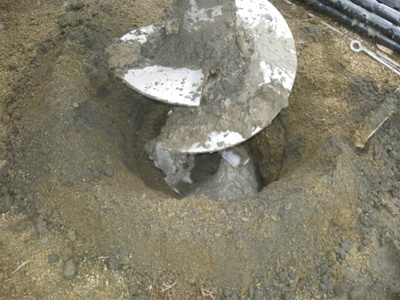

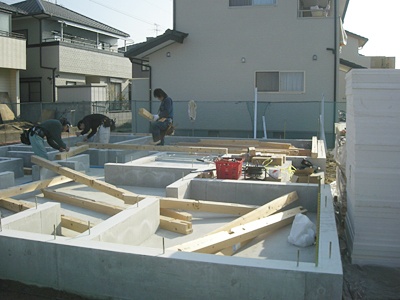

2012年2月7日 柱状改良

2012年2月22日 先行土間配管

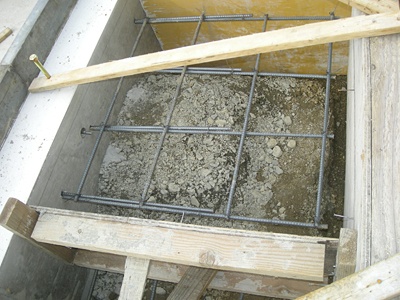

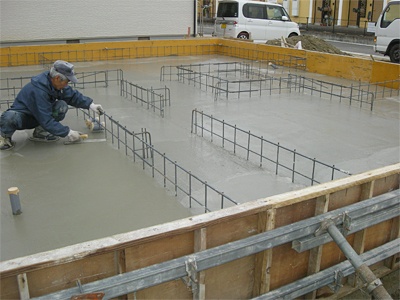

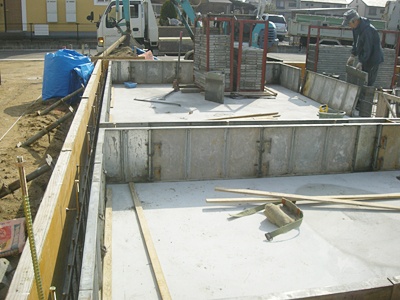

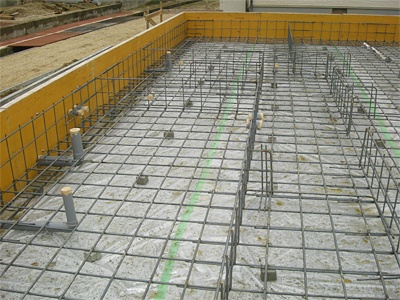

2012年2月22日 耐圧盤コンクリート鏝押え

2012年2月24日 立上り枠

2012年2月27日 勝手口テラス差し筋

2012年3月1日 屋外配管

2012年3月3日 土台敷込

2012年3月3日 洗面・シスバス→カネライト断熱厚25mm

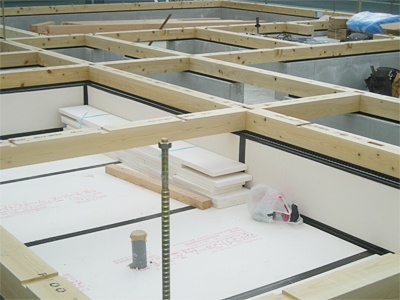

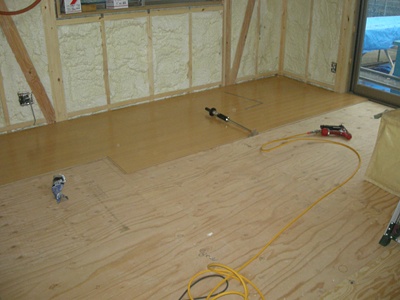

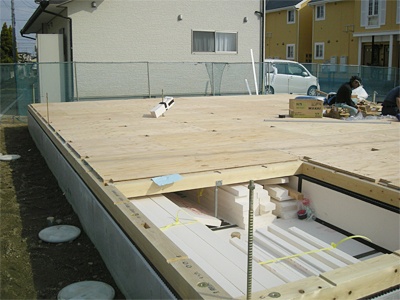

2012年3月3日 床合板敷き込

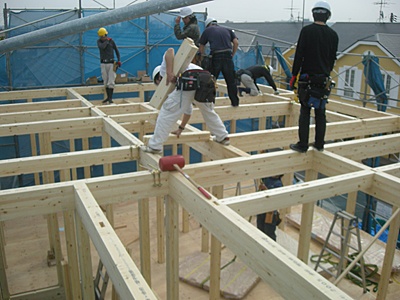

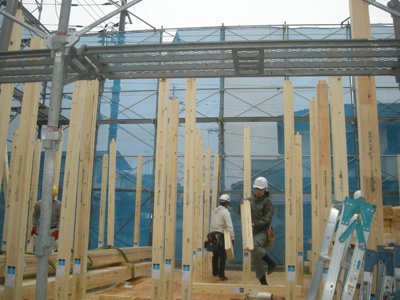

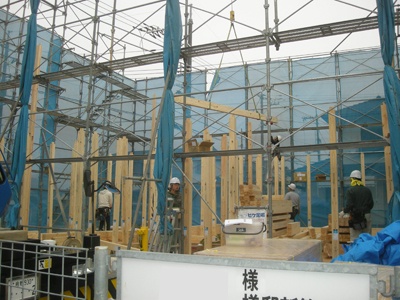

2012年3月8日 1階柱建て

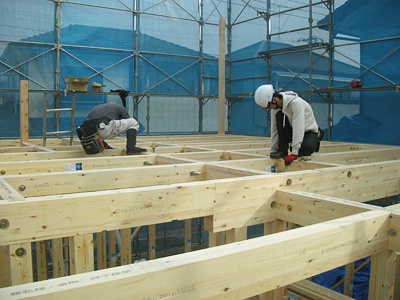

2012年3月8日 2階梁納め

2012年3月8日 2階床伏羽子板ボルト締め

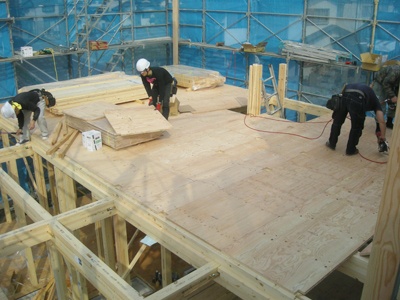

2012年3月8日 2階床合板敷込 厚24mm

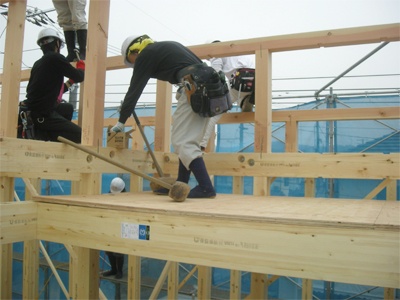

2012年3月8日 2階柱建て

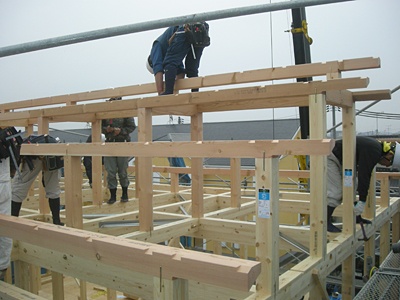

2012年3月8日 小屋梁

2012年3月8日 母屋・棟木納まり

2012年3月8日 ロフト床合板

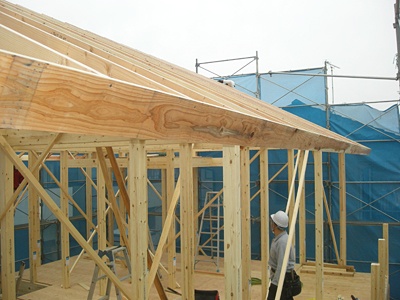

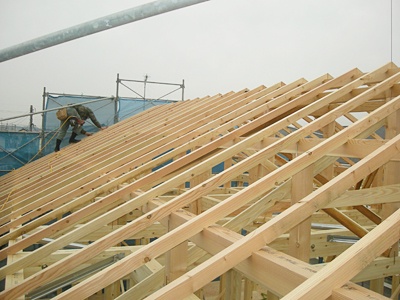

2012年3月8日 屋根垂木取付

2012年3月8日 鼻隠し取付

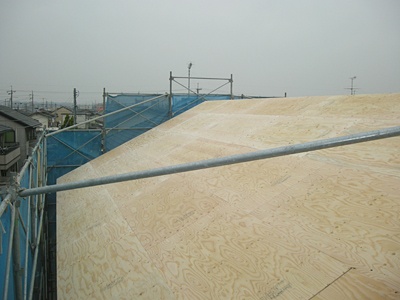

2012年3月8日 野地板取付

2012年3月8日 養生

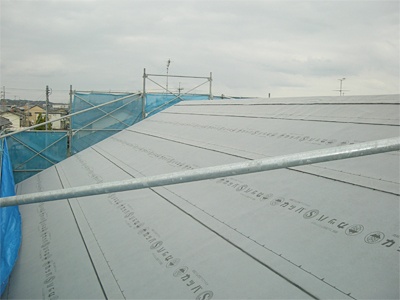

2012年3月10日 屋根ゴムアスルーフィング敷

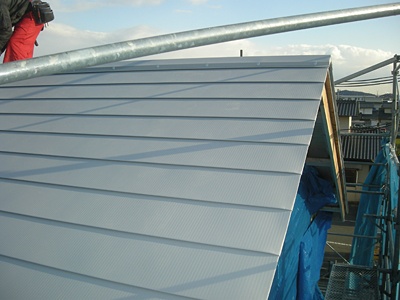

2012年3月12日 屋根ガルバリウム鋼板横葺き

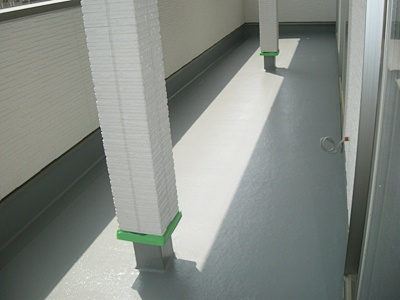

2012年3月14日 バルコニー防水下地

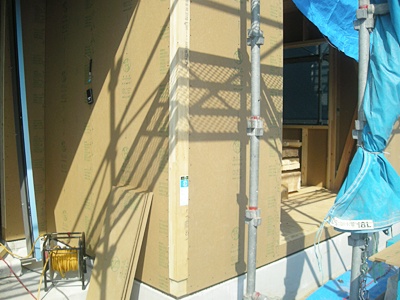

2012年3月14日 構造用面材(NODAハイベストウッド)取付

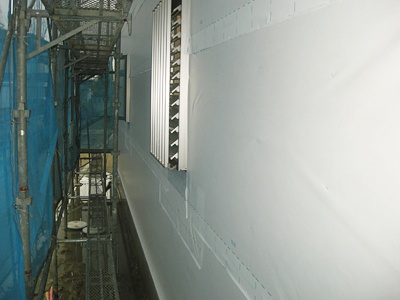

2012年3月17日 透湿防水シート張り

2012年3月23日 ロフト部天井下地

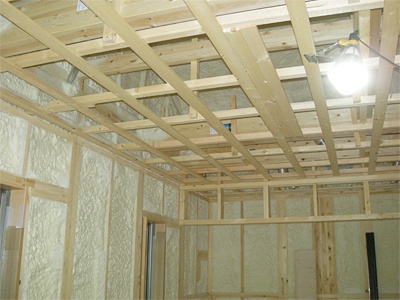

2012年3月23日 天井下地

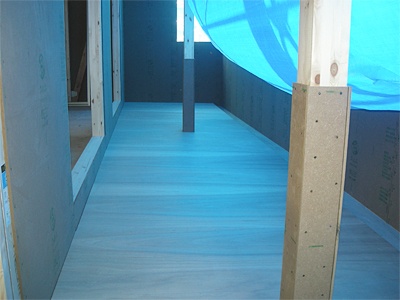

2012年3月23日 フロアー貼り

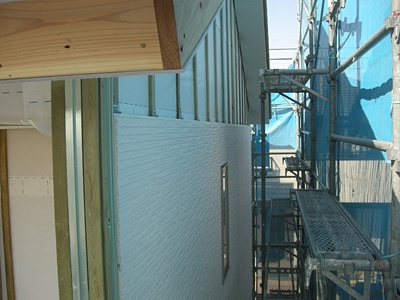

2012年3月23日 サイディング下地胴縁取付

2012年3月29日 階段取付

2012年3月29日 サイディング張り

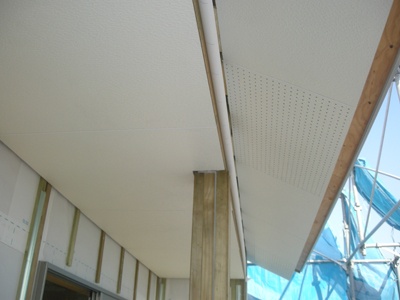

2012年3月29日 軒天材(ケイカル板)張り

2012年3月29日 2階トイレ排水管遮音シート巻き

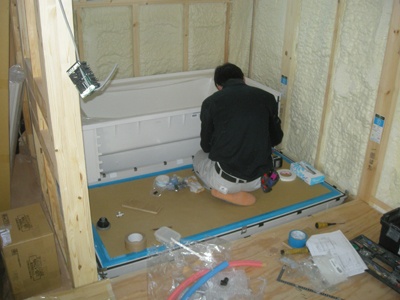

2012年4月2日 システムバス据付

2012年4月7日 マスキングテープ

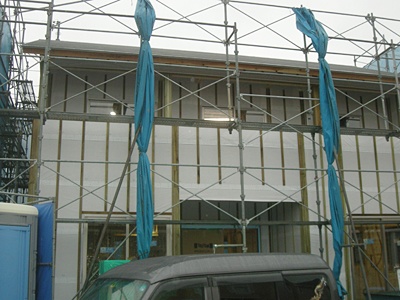

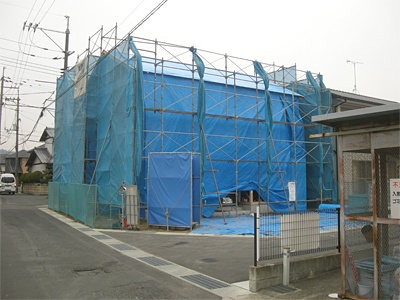

2012年4月11日 足場撤去後、外観

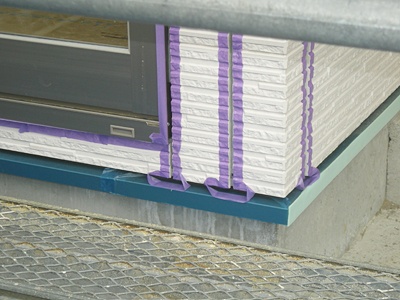

2012年4月18日 基礎立上りパレット塗り

2012年4月19日 木工事完了

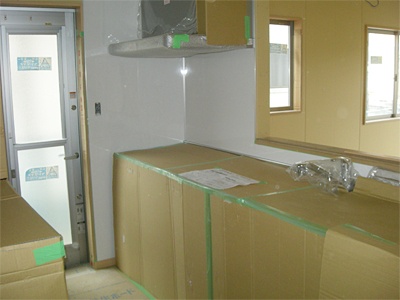

2012年4月20日 システムキッチン据付

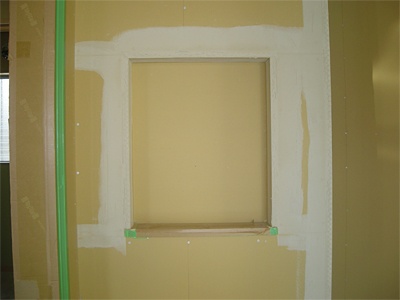

2012年4月21日 コーナービート取付

2012年4月21日 パテ処理

2012年4月24日 FRP防水トップコート仕上げ

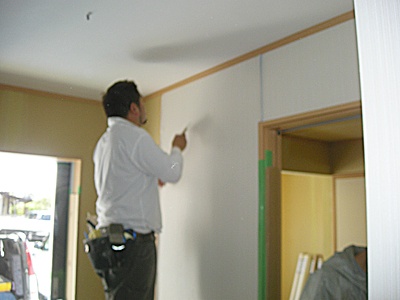

2012年4月27日 クロス貼り

2012年5月11日 美装
