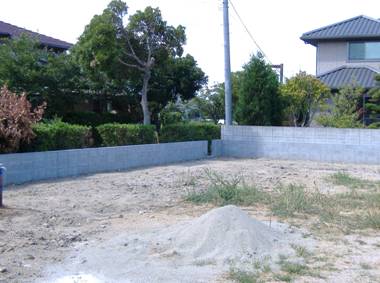

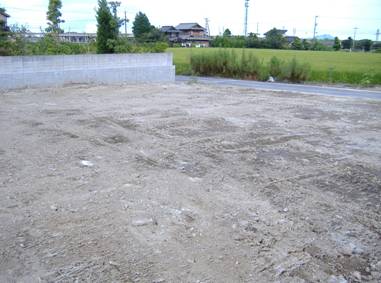

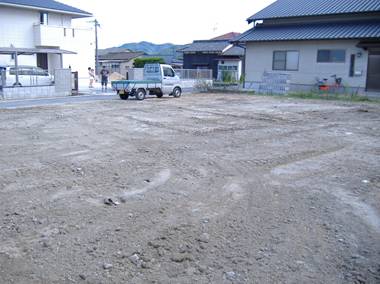

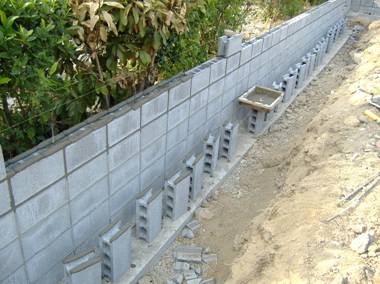

平成18年8月10日 外構 CB積み
平成18年8月17日 外構 CB積み
平成18年8月31日 柱状改良
平成18年8月31日 柱状改良
平成18年9月9日 柱状改良終了
平成18年9月9日 柱状改良終了

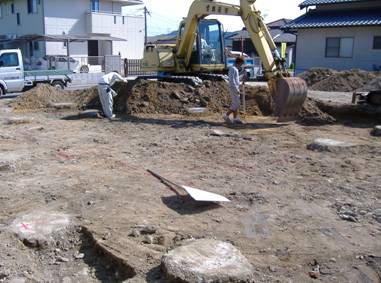

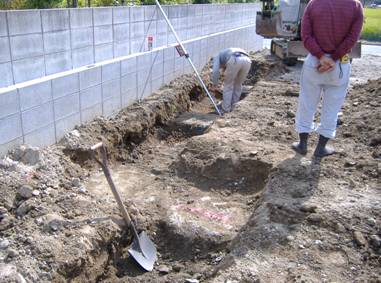

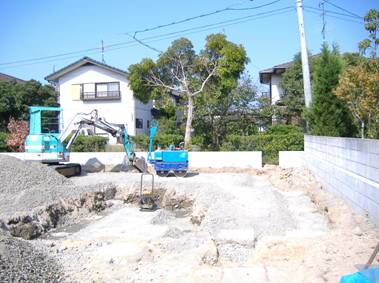

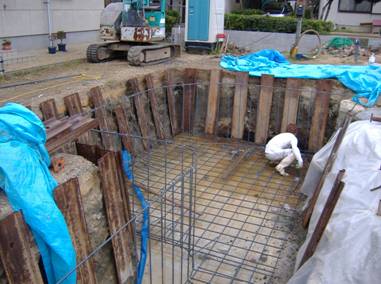

平成18年9月25日 基礎掘り方開始
平成18年9月25日 基礎掘り方

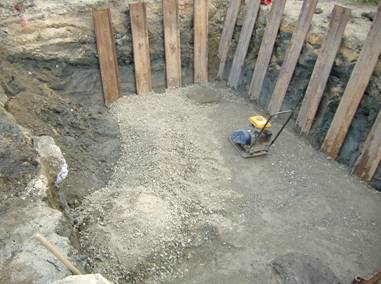

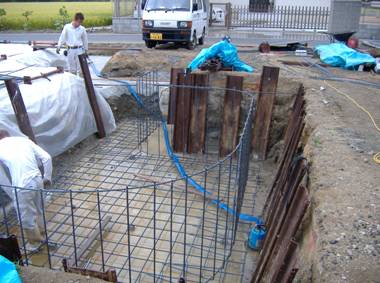

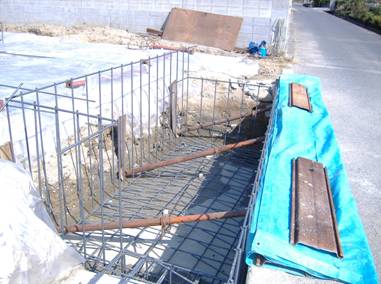

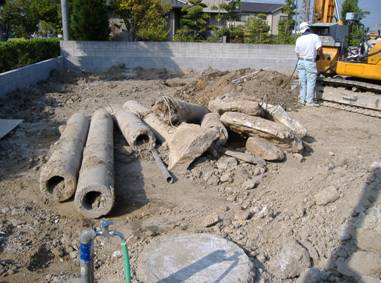

平成18年9月27日 基礎砕石

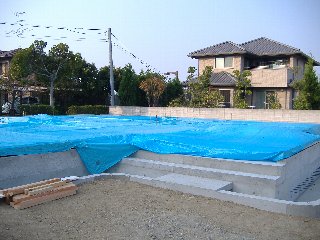

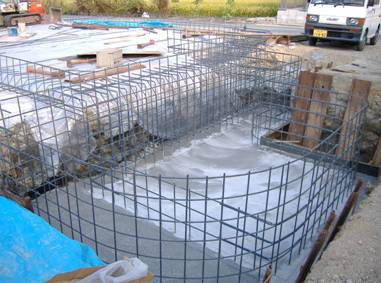

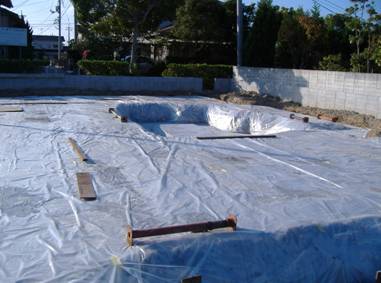

平成18年9月27日 池部分の掘り方

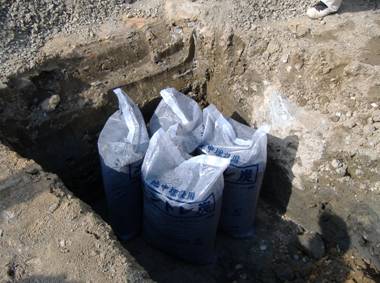

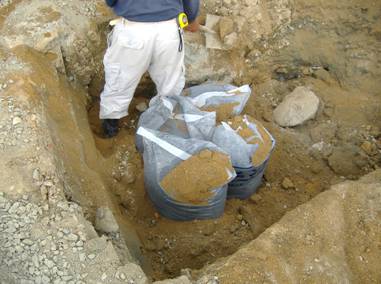

平成18年9月28日 イヤシロチ化資材埋設
平成18年9月28日 イヤシロチ化資材埋戻し

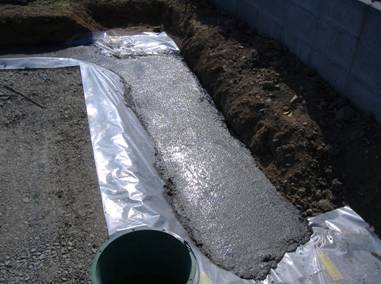

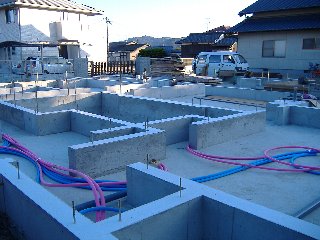

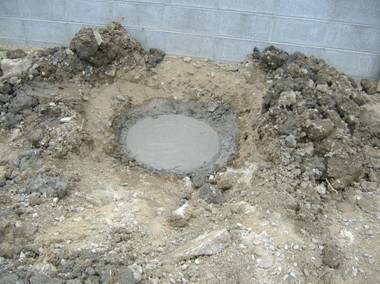

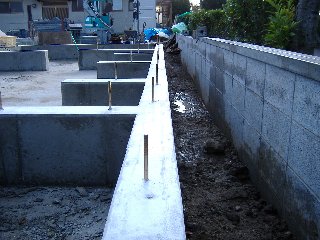

平成18年9月30日 捨てコンクリート
平成18年9月30日 防湿シート敷込み(二重)

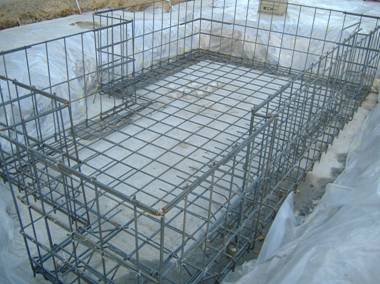

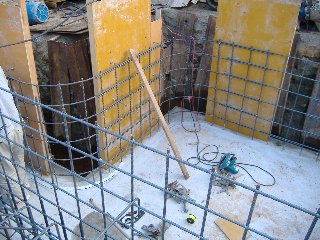

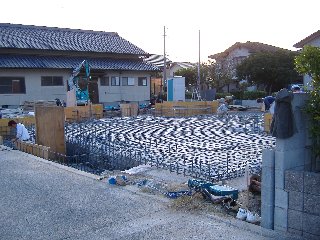

平成18年10月4日 半地下配筋状況
平成18年10月7日 池土間配筋状況
平成18年10月7日 池土間配筋状況
平成18年10月10日 池土間配筋状況

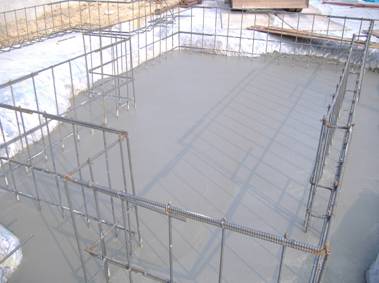

平成18年10月12日 半地下土間コンクリート打ち
平成18年10月12日 池土間コンクリート打ち

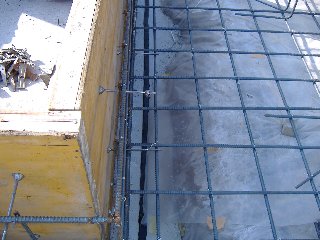

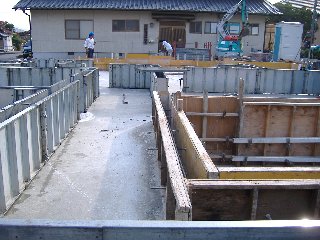

平成18年10月14日 池立上り枠
平成18年10月14日 配筋状況
平成18年10月16日 止水材
平成18年10月19日 立上り枠

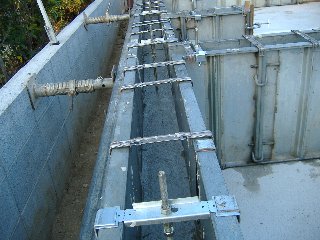

平成18年10月21日 立上りコンクリート

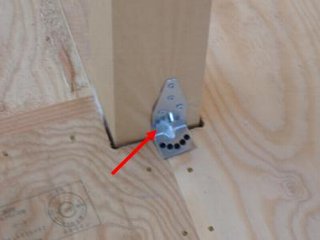

平成18年10月24日 アンカーボルト並び

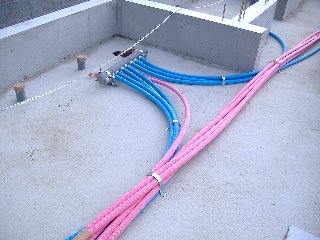

平成18年10月24日 配管逃げ
平成18年10月26日 ヘッダー配管

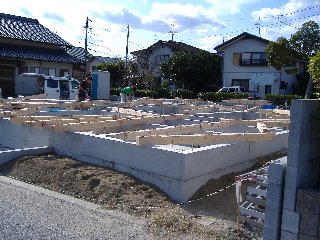

平成18年10月26日 土台

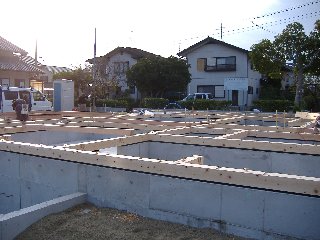

平成18年10月26日 土台敷込み

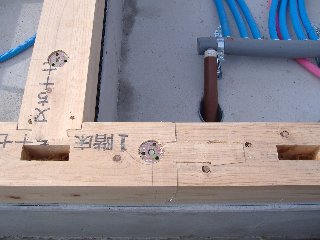

平成18年10月28日 土台ジョイントとアンカーの納まり
平成18年10月28日 床合板28㎜敷込み
平成18年10月28日 養生

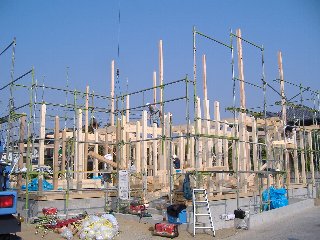

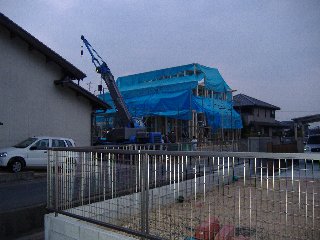

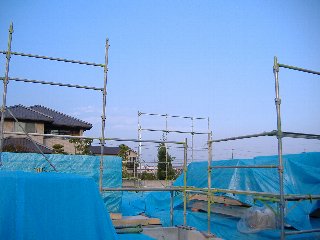

平成18年11月1日 先行足場
平成18年11月1日 先行足場

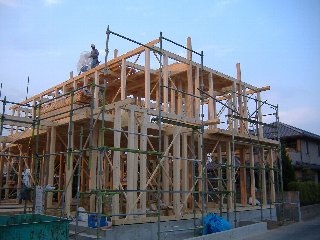

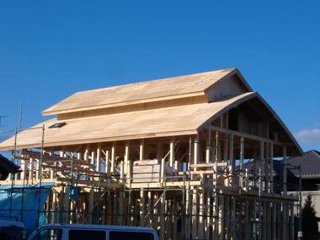

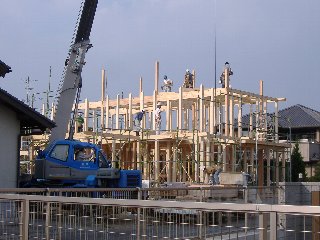

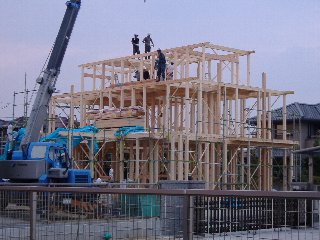

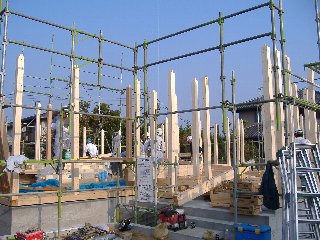

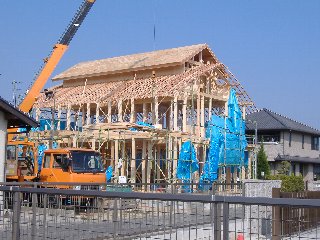

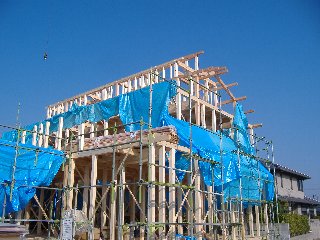

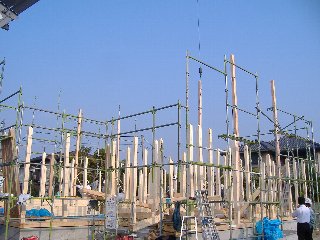

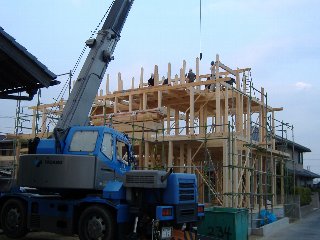

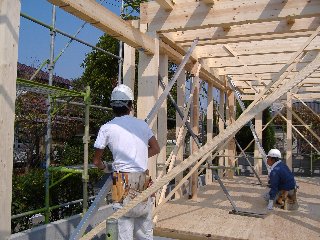

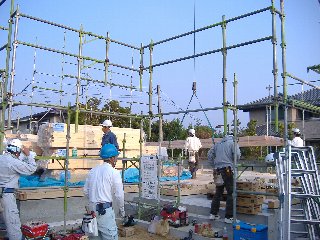

平成18年11月2日 建て方開始

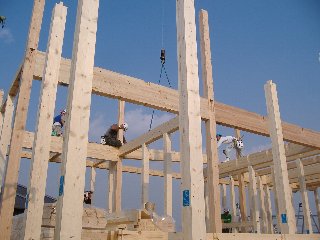

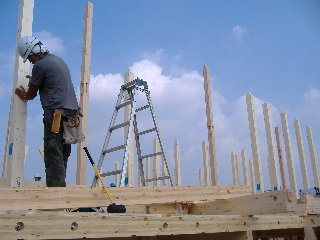

平成18年11月2日 1階柱建て
平成18年11月2日 1階柱建て
平成18年11月2日 気密パッキン

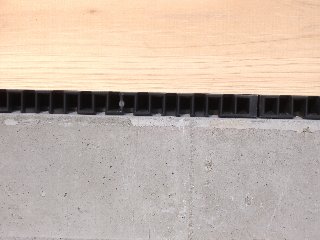

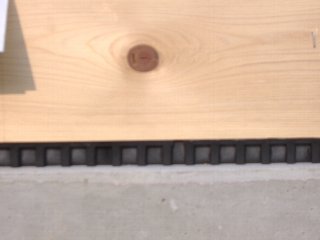

平成18年11月2日 キソパッキン

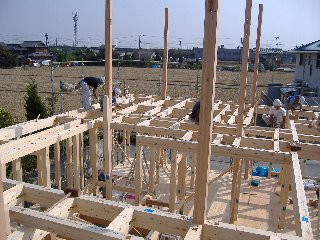

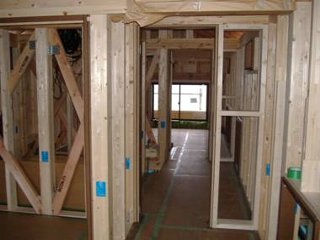

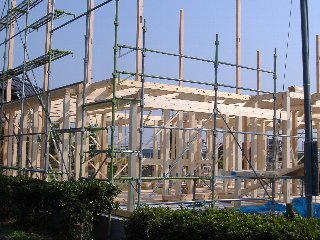

平成18年11月2日 2階床組
平成18年11月2日 2階床組

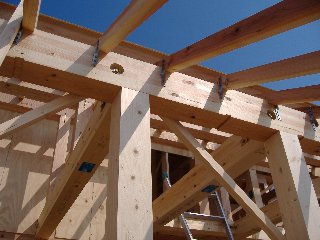

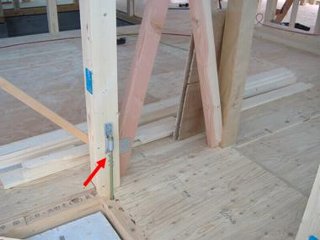

平成18年11月2日 2階金物締め

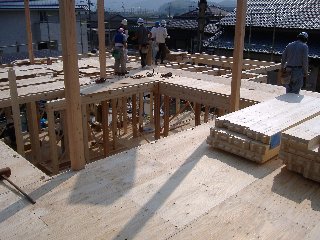

平成18年11月2日 1階建入れ

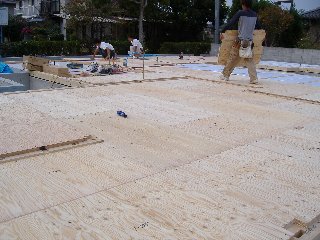

平成18年11月2日 2階床合板@28㎜
平成18年11月2日 2階柱建て

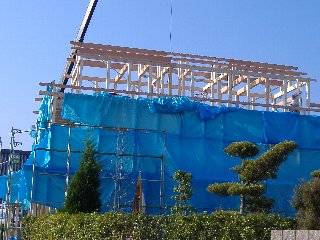

平成18年11月2日 3階床組
平成18年11月2日 3階床組
平成18年11月2日 3階床合板@28㎜
平成18年11月2日 3階柱建て
平成18年11月2日 3階小屋組み

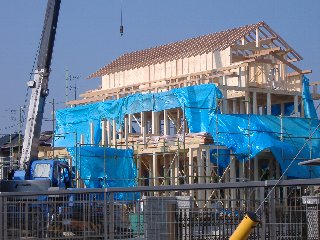

平成18年11月2日 養生
平成18年11月3日 3階母屋・棟木納まり
平成18年11月3日 3階母屋・棟木納まり

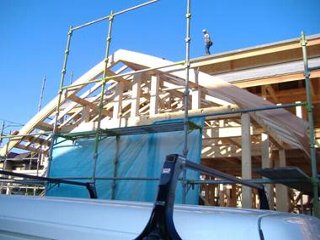

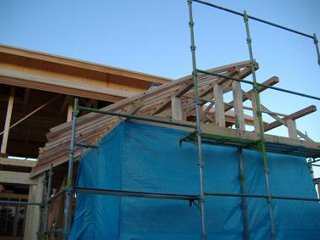

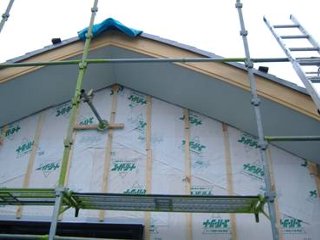

平成18年11月3日 3階屋根垂木
平成18年11月4日 2階屋根垂木

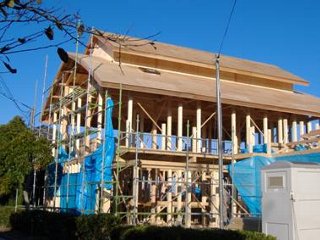

平成18年11月4日 ひねり金物

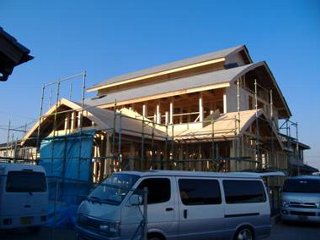

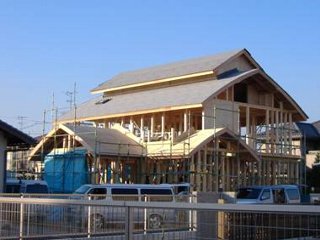

2階屋根野地板完了
2階屋根野地板完了

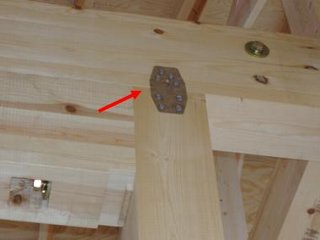

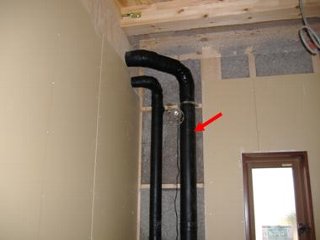

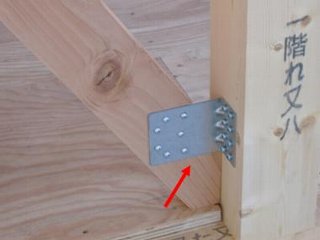

ホールダウン金物

スジカイ金物
柱止め金物

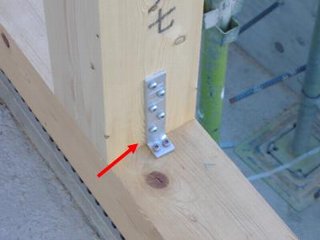

10kN用引き寄せ金物

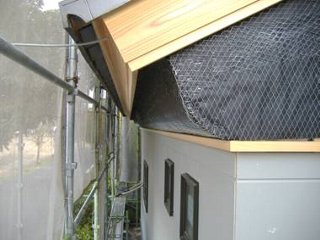

1階下屋垂木
1階下屋破風板取付

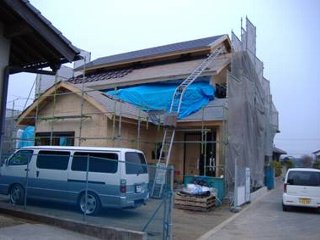

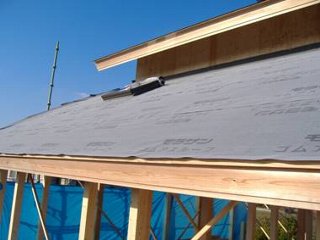

屋根ルーフィング

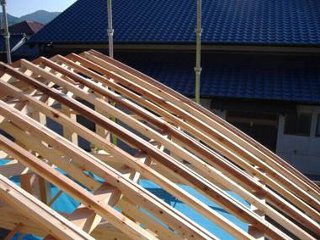

ムクリ屋根野地完了

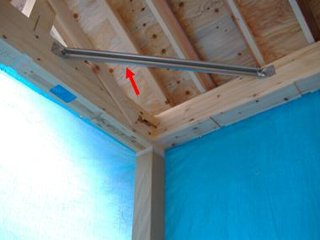

鋼製火打ち
ゴム系アスファルトルーフィング敷き

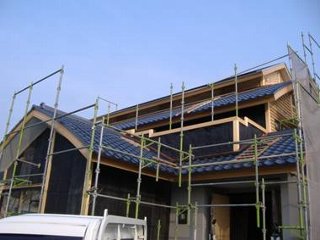

3階屋根北面ガルバリウム鋼板葺き
1階下屋垂木
屋根ルーフィング
ムクリ屋根野地完了
柱止め金物(タイシンニート)

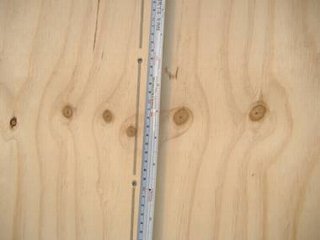

構造用合板太め釘@150

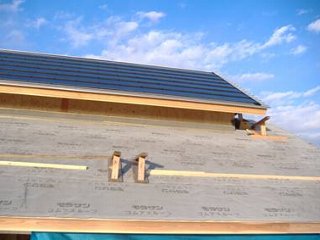

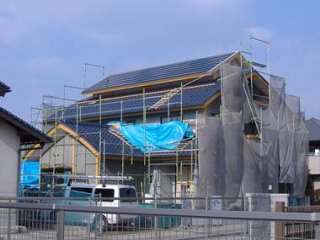

3階屋根南面太陽光発電

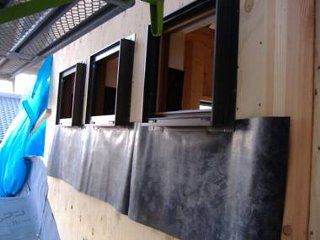

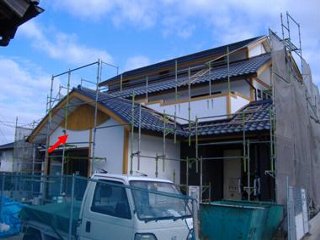

サッシ下端水切りシート施工

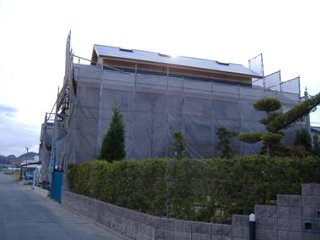

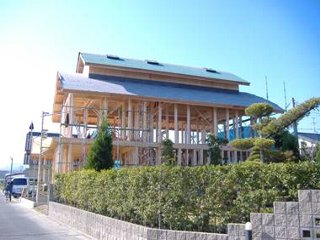

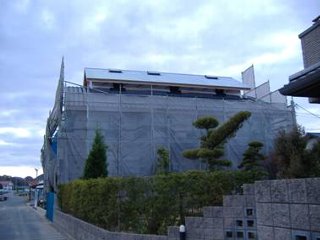

外観進捗状況

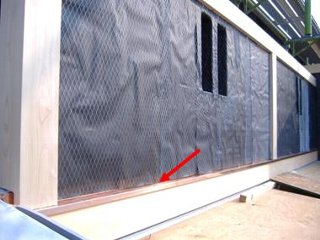

防水透湿シート張り

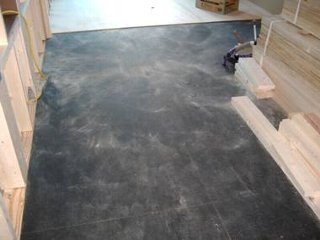

3階フロアー養生
遮音マット敷き込み
外部養生状況

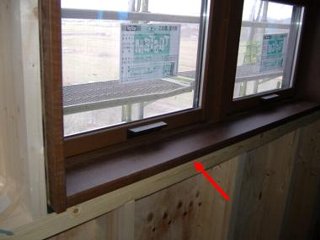

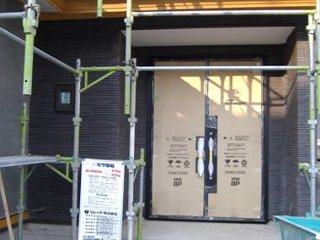

窓枠取付
2階階段取付

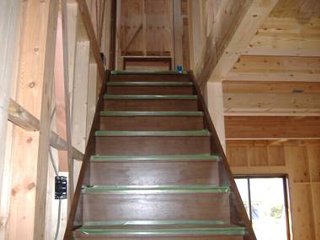

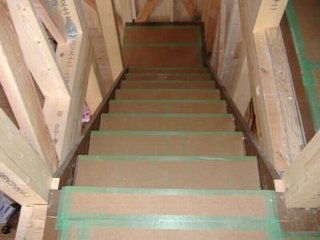

3階階段取付
セルロースファイバー(断熱材)吹付け
セルロースファイバー(断熱材)吹付け
胴縁打ち
外観
銅板水切
下屋根軒天
遮音シート巻き

シスバス据付

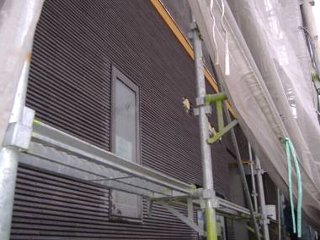

下地サイディングコーキング

シャワールーム据付
シスバス据付

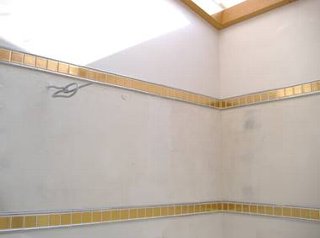

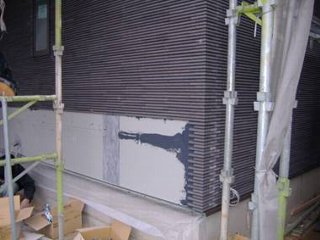

外壁細割ボーダータイル施工
外壁細割ボーダータイル施工
外壁下塗り
外観
玄関壁タイル貼り

和室造作

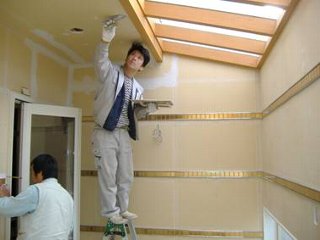

内壁パテ処理
樋掛け

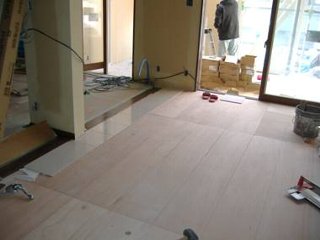

ダイニング床タイル張り
和室壁中塗り

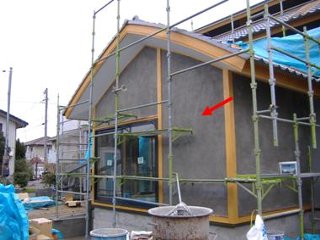

外観
ダイニング床タイル張り

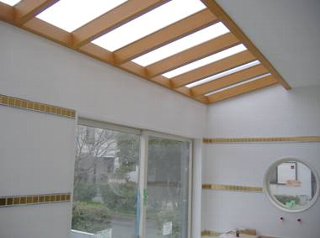

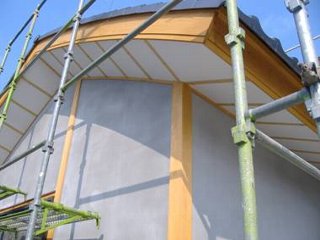

サンルームボーダータイル・壁下地処理
下屋根妻飾り
サンルーム壁下地処理

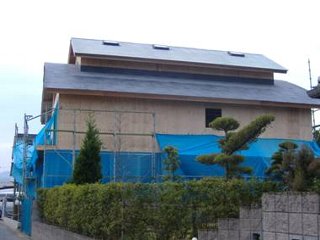

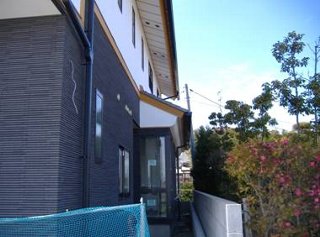

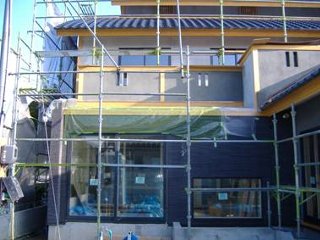

足場解体後、外観
足場解体後、外観
足場解体後、外観
サンテラス

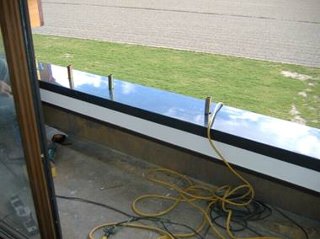

吹抜けオーダー手摺
バルコニー手摺取付け

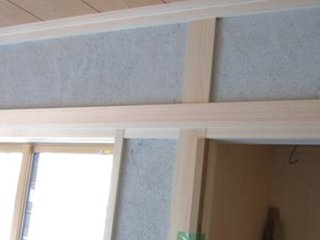

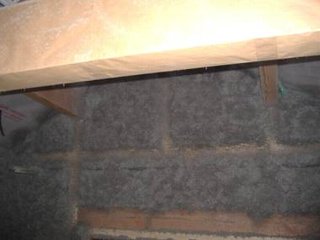

半地下ボード張り
外部刷毛引き
外壁

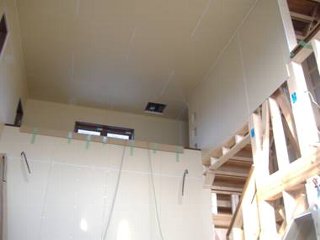

吹抜け天井ボード張り

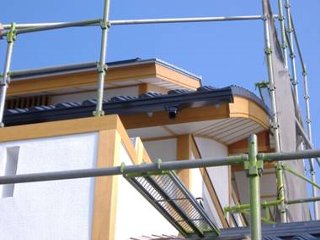

軒天仕上げ
